不屬于系統調試步驟的是()
A 將主機置于“自動”并通電
B 各受控設備依次通電
C 檢測設備各接口及聯動連鎖的要求
D 有圖像監視的系統不用檢查圖形顯示功能
第1題
井道內明裝箱工藝流程錯誤的是( )
A 預留孔位
B 測量定位
C 箱體固定
D 通電試運行
第2題
根據下列材料請回答下列題:
問題:
1.指出施工總承包單位現場平面布置(1)~(3)中的不妥之處,并說明正確做法。
2.在高壓線處于塔式起重機覆蓋范圍內的情況下,施工總承包單位應如何保證塔式起重機運行安全?
3.完成下表中a、b、c、的內容(無需復制表格,在答題卡上按順序?qū)懗龃鸢?:
現澆混凝土結構底模及支架拆除時的混凝土強度要求 構件類型 構件跨度/m 達到設計的混凝土立方體抗壓 強度標準值的百分率(%) 7.2 a 粱 8.4 b 懸挑露臺 c4.工程質量事故按造成損失嚴重程度劃分為哪幾類?本工程露臺結構質量事故屬于哪一類?說明理由。
第3題
根據下列材料請回答下列題:
【問題】
1.事件一~三中,施工總承包單位提出的工期和費用索賠是否成立?分別說明理由。
2.事件一一三中,施工總承包單位可獲得的工期和費用索賠各是多少?
3.事件四中,施工總承包單位可否獲得工期順延?說明理由。
4.事件五中,專業分包單位對會議室墻面、地面裝飾材料是否需進行抽樣復驗?分別說明理由。
第4題
年1月20日向符合資質要求的A、B、C三家承包商發出投標邀請書,A、B、C三家承包商均按招標文件的要求提交了投標文件,最終確定B承包商中標,并于2001年4月30日向B承包商發出了中標通知書。之后由于工期緊,業主口頭指令B承包商先做開工準備,再簽訂工程承包合同。B承包商按照業主要求進行了施工場地平整等一系列準備工作,但業主遲遲不同意簽訂工程承包合同。2001年6月1日,業主書面函告B承包商,稱雙方尚未簽訂合同,將另行確定他人承擔本項目施工任務。B承包商拒絕了業主的決定。后經過雙方多次協商,才于2001年9月30日正式簽訂了工程承包合同。合同總價為6240萬元,工期12個月,竣工日期2002年10月30日,承包合同另外規定:
(1)工程預付款為合同總價的25%;
(2)工程預付款從未施工工程所需的主要材料及構配件價值相當于工程預付款時起扣,每月以抵充工程款的方式陸續收回。主要材料及構配件比重按60%考慮;
(3)除設計變更和其他不可抗力因素外,合同總價不做調整;
(4)材料和設備均由B承包商負責采購;
(5)工程保修金為合同總價的5%,在工程結算時一次扣留,工程保修期為正常使用條件下,建筑工程法定的最低保修期限。
經業主工程師代表簽認的B承包商實際完成的建安工作量(第1月至第12月)見下表。
本工程按合同約定按期竣工驗收并交付使用。在正常使用情況下,2006年3月30日,使用單位發現屋面局部漏水,需要維修,B承包商認為此時工程竣工驗收交付使用已超過3年,拒絕派人返修。業主被迫另請其他專業施工單位修理,修理費為5萬元。
問題
1.指出本案招標投標過程中哪些文件屬于要約邀請、要約和承諾?
2.業主遲遲不與B承包商簽訂合同,是否符合《中華人民共和國招標投標法》的規定?說明理由。
3.在業主以尚未簽訂合同為由另行確定他人承擔本項目施工任務時,B承包商可采取哪些保護自身合法權益的措施?
4.本工程預付款是多少萬元?工程預付款應從哪個月開始起扣?第1月至第7月份合計以及第8、9、10月,業主工程師代表應簽發的工程款各是多少萬元?(請列出計算過程)
5.B承包商是否仍應對該屋面漏水承擔質量保修責任,說明理由。屋面漏水修理費應由誰承擔?
第5題
故調查和原因分析發現,造成該質量事故的主要原因是施工隊伍素質差,在施工時將本應放在上部的受拉鋼筋放在了陽臺板的下部,使得懸臂結構受拉區無鋼筋而產生脆性破壞。
問題
如果該工程施工過程中實施了工程監理,監理單位對該起質量事故是否應承擔責任?為什么?
第6題
事故處理報告應由誰提出?
第7題
根據背景材料,回答下列問題:
【問題】
1.本工程計劃總工期和實際總工期各為多少天?
2.施工總承包單位可否就事件一至事件三獲得工期索賠?分別說明理由。
3.施工現場焊、割作業的防火要求有哪些?
4.計算截止到第110 d的合計BCWP值。
5.計算第110 d的成本偏差CV值,并做CV值結論分析。
6.計算第110 d的進度偏差SV值,并做SV值結論分析。
第8題
根據下列材料請回答下列題:
問題:
1.該工程基坑開挖降水方案是否可靠?說明理由。
2.施工單位和監理單位兩家單位共同進行工程驗槽的做法是否妥當?說明理由。
3.發現基坑基底基軟土后應按什么工作程序進行基底處理?
4.工程質量事故和業主檢查出的問題反映出施工單位質量管理中存在哪些主要問題?
5.就該項工程背景資料中所發生的情況,施工單位可索賠的內容有哪些?
第9題

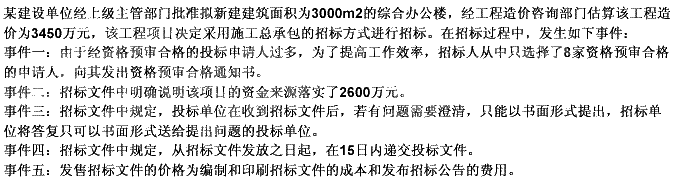

根據下列材料請回答下列題:
【問題】
1.該工程招標是否可以采用邀請招標方式進行招標?并說明理由。
2.事件一中,招標人的做法是否正確?為什么?
3.就事件二,談?wù)勀銓@一說明的理解。
4.事件三中,招標文件的規定是否正確?如不正確,請改正。
5.事件四的規定是否妥當?說明理由。
6.事件五中,發售招標文件的價格是否合理?為什么?
為了保護您的賬號安全,請在“上學吧”公眾號進行驗證,點擊“官網服務”-“賬號驗證”后輸入驗證碼“”完成驗證,驗證成功后方可繼續查看答案!
