第1題
同時業主對工程質量的要求也很高,所給的時間卻很緊。對此施工單位就內部管理組織了精兵強將,盡管如此施工中還是發生了以下事件: 事件一:室外罐塔群組立完成,并已做好設備就位施工記錄,管道安裝專業隊在預制廠按圖預制兩塔間的下降管,為使預制準確,進行了實地測量,發現有一塔的短管法蘭扭轉偏向,立即通知預制廠返修。 事件二:吊裝作業時,塔周的腳手架完好,但腳手板大部分被設備安裝專業隊移至另一罐塔群使用。 事件三:下降管吊裝就位后管道安裝專業隊自行拆除罐塔群的全部腳手架,轉向下一工作環節。隨后的自動化儀表管線敷設、傳感器安裝、保溫修補、防腐涂裝修補等作業受阻,影響施工進度計劃。 問題: 1.根據工業管道安裝技術的一般規定,該下降管安裝時應考慮的規定有哪些? 2.事件一說明施工單位內部協調在哪一方面(類)協調失控?為什么? 3.事件二反映施工單位內部協調在哪個環節(方面)協調失控?為什么? 4.事件三反映施工單位內部協調在哪個環節(方面)協調可能失控?為什么? 5.按工程項目劃分施工進度有哪幾種類型?
第2題
公司承接了一臺160/40t橋式起重機安裝工程,起重機自重175.8t,安裝工期15天。為了確定能保證安全可靠、保證工期、降低成本的吊裝方案,已初選出用汽車起重機主梁分片吊裝方案和用桅桿起重機吊裝方案。根據調查資料和該公司實踐經驗及該公司租用大型汽車起重機的實際情況,定出各評價的權重及方案的評分值見下表。問題: 1.對施工方案進行技術經濟比較包括哪些內容? 2.用綜合評價法選出安全可靠滿足工期成本的吊裝方案。 3.起重機安裝調試后,建設單位是否可以立即使用?說明理由。 4.指出該工程哪些作業人員需要辦理特殊工程上崗證書?
第3題

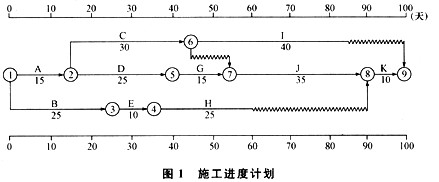

期100天的要求。
在上述施工進度計劃中,由于工作E和工作G共用一臺塔吊(塔吊原計劃在開工第25天后進場投入使用),必須順序施工,使用的先后順序不受限制(其他工作不使用塔吊)。
在施工過程中,由于業主要求變更設計圖紙,使工作B停工10天(其他工作持續時間不變),監理工程師及時向承包方發出通知,要求承包方調整進度計劃,以保證該工程按合同工期完工。
承包方提出的調整方案及附加要求(以下各項費用數據均符合實際)如下:
1.調整方案:將工作J的持續時間壓縮5天。
2.費用補償要求有:
(1)工作J壓縮5天,增加趕工費25000元;
(2)塔吊閑置15天補償:600元/天(塔吊租賃費)×15天=9000元;
(3)由于工作B停工10天造成其他有關機械閑置、人員窩工等綜合損失45000元。
問題
1.如果,在原計劃中先安排工作E,后安排工作G施工,塔吊應安排在第幾天(上班時刻)進場投入使用較為合理?為什么?
2.工作B停工10天后,承包方提出的進度計劃調整方案是否合理?該計劃如何調整更為合理?
3.承包方提出的各項費用補償要求是否合理?為什么?監理工程師應批準補償多少元?
第4題
包括給水排水系統、電氣系統、通風空調系統和一座氨制冷站。項目部針對工程的實際情況編制了《施工組織設計》和《氨氣泄露應急預案》?!妒┕そM織設計》中,針對重80t、安裝在標高為20m的冷水機組,制訂了租賃一臺300t履帶式起重機吊裝就位的方案。《氨氣泄露緊急預案》中規定了危險物質信息及對緊急狀態的識別、可依托的如消防和醫院等社會力量的救援程序、內部和外部信息交流的方式和程序等。 在工程施工中,發生了以下事件: 事件一:出租單位將運至施工現場的300t履帶式起重機安裝完畢后,施工單位為了趕工期,立即進行吊裝,因?yàn)槲刺峁┫嚓P(guān)資料被監理工程師指令停止吊裝。 事件二:對工作壓力為1.6MPa氨制冷管道和金屬容器進行檢查時,發現容器外殼有深4mm的長條形機械損傷,建設單位委托安裝公司進行補焊處理。 事件三:項目部用干燥的壓縮空氣對氨制冷系統進行強度試驗后,即進行抽真空充氨試運轉。
【問題】 1.氨制冷站施工前應履行何種手續? 2.安裝公司對容器補焊處理是否合法?說明理由。 3.事件一吊裝作業前還應進行什么工作?應提供哪些資料? 4.項目部在氨制冷系統強度試驗后即進行試運轉是否妥當?說明理由。 5.項目部所編制的應急預案缺少哪內容?
第5題
主將該工程的設備管理工作通過招投標方式分包給一專業設備管理公司(以下簡稱設備公司),設備安裝由一家安裝公司承擔。 該工程變壓器(運輸尺寸11.1×4.14×4.9m)在西部地區采購,需經長江水道運抵東部某市后,再經由50km國道(含多座橋梁)方可運至施工現場。對此,設備公司做了兩項工作,首先經與設備制造商、沿途各單位聯系妥當后,根據行駛線路中的橋梁狀況等因素,進行檢測、計算和采取了相關措施,其次變壓器采用充氣方式運輸。 在主變壓器運輸過程中,安裝公司經二次搬運、、吊裝、就位、吊芯檢查、干燥等工作后,對其繞組連同套管一起的直流電阻測量、極性和組別測量等進行了多項試驗,并順利完成安裝任務。
【問題】 1.主變壓器運輸中設備公司需要與哪些單位溝通協調? 2.在主變壓器通過橋梁前,除了考慮橋梁的當時狀況外,還要考慮哪些因素?相應采取的主要措施有哪些? 3.充氣運輸?shù)淖儔浩髟谕局袘?yīng)采取的特定措施有哪些? 4.主變壓器安裝中需要哪些特種作業人員? 5.補充主變壓器安裝試驗的內容。
第6題
工,2007年9月10日竣工。
該工程特點是各類動力設備包括冷凍機組、水泵、集中空調機組、變配電裝置等,均布置在有通風設施和排水設施的地下室。
由于南方沿??諝鉂穸雀?、晝夜溫差大,夏天地下室結露嚴重,給焊接、電氣調試、油漆、保溫等作業的施工質量控制帶來困難。
通風與空調系統的風管設計工作壓力為1000Pa。項目部決定風管及部件在場外加工。
項目部制定的施工進度計劃中,施工高峰期在6~8月,正值高溫季節。根據地下室的氣候條件和比賽大廳高空作業多的特點,需制訂針對性施工技術措施,編制質檢計劃和重點部位的質量預控方案等,使工程施工順利進行,確保工程質量。
在施工過程中,由于個別班組搶工期,在管理上出現工序質量失控,致使在試車階段發生施工質量問題,如通風與空調系統進行單機和聯動試車時,有兩臺風機出現震動大、噪聲大,電動機端部發熱等異?,F(xiàn)象。經調查發現:風機的鋼墊鐵有移位和松動;電動機與風機的聯軸器同軸度超差。
[問題]
1.針對環境條件,制訂主要的施工技術措施。
2.為保證地下室管道焊接質量,針對環境條件編制質量預控方案。
3.按風機安裝質量問題調查結果,分別指出發生質量問題可能的主要原因。
4.風管及部件進場做什么檢驗?風管系統安裝完畢后做什么檢驗?
5.變配電裝置進入調試階段,因環境濕度大,會造成調試時測試不準或不能做試驗,在管理上應采取哪些措施?
第7題
氣、通風空調、消防、建筑智能化工程,工程于2010 年8 月開工,2011 年7 月竣工,計劃總費用2100 萬元.
施工過程中項目部繪制了進度和費用的S 形曲線(見圖1 ) ,對工程進度和費用偏差進行分析:通風空調工程于2011 年6 月進行系統調試,安裝公司主要考核了室內空氣溫度是否達到設計要求,并做了1D 小時帶冷源的試運轉.
工程竣工驗收合格后,建設方立即向公安機關消防機構報送了工程竣工驗收?qǐng)?bào)告,有防火性能要求的建筑構件、建筑材料、室內裝飾材料符合國家標準或行業標準的證明文件、施工和監測單位的合法身份證明及資質等級證明文件等資料,申請備案。
問題:
1.計算工程施工到第10個月時,項目部的進度偏差和費用偏差.
2 .通風空調系統調試中還有哪些考核指標?
3 .建設方申請消防竣工驗收備案是否正確?說明理由.
4 .消防竣工驗收還應提交那些資料?
